美国AI基建缺电24GW,天然气成最大瓶颈

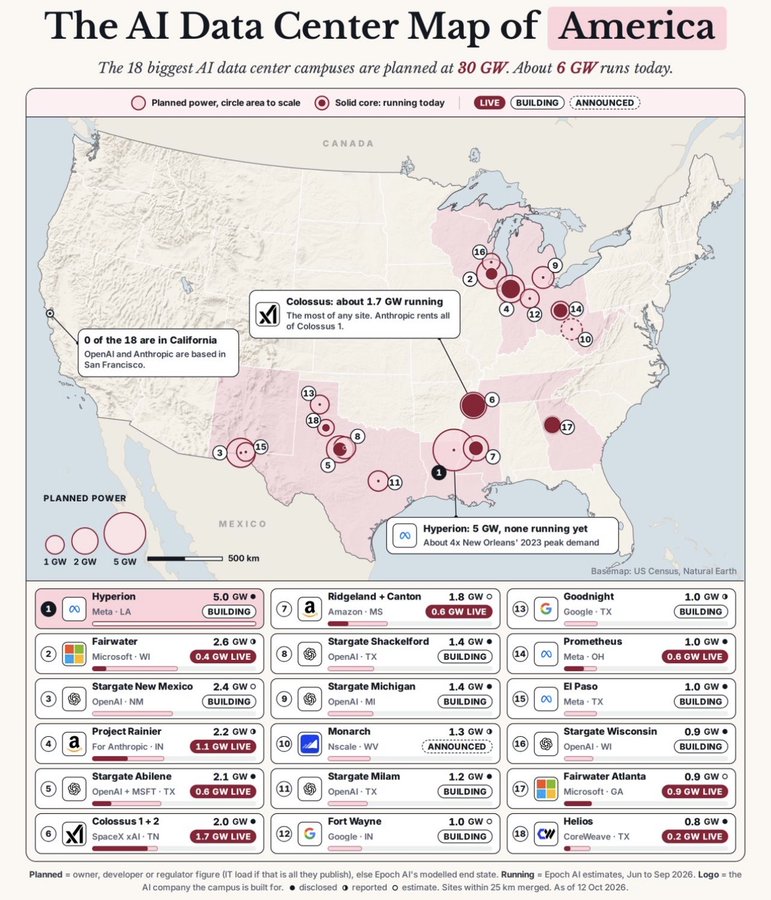

美国AI算力扩张正面临严峻的能源缺口。规划中的18个大型AI园区总装机达30GW,但目前仅6GW投入运行,实际产能比计划少了24GW。这种“建得慢、用得急”的局面,正在重塑美国能源供需格局。

巨头们用真金白银押注天然气。Meta在路易斯安那州的Hyperion项目规划5GW,为此专门签署110亿美元协议建设10座燃气电厂,但其中7座尚未获监管批准。为避开加州限制并靠近气源,这些园区集中分布在德州、俄亥俄等中部地区。

若填补这24GW缺口,每天需消耗36亿立方英尺天然气,相当于2500万吨LNG出口所需的原料气,超过整个阿拉斯加LNG项目的体量。数据中心与出口终端已开始争夺同一批天然气分子。2027年的核心悬念在于:美国的涡轮机、管道和亨利枢纽的气价,能否跟上芯片迭代的速度。
